【我的“白江”故事④】用心用智解難題

發布日期: 2022-07-25





6月12日,昆山市巴城鎮傀儡湖兩岸,草木蔥郁,銀線越空。在檔距長達914米的兩座鐵塔之間,虞城至玉山500千伏線路跨湖而過。

“雖然施工難度更大,但避開了水源保護地,留住了水清岸綠?!弊鳛閷俚貐f(xié)調總負責人,手持對講機的胡宇航在湖岸盯守。

虞城至玉山500千伏線路全長36.432公里,是昆山境內唯一的白鶴灘入蘇500千伏配套送出工程。自2019年3月接手這項工程以來,從前期規劃核準,到后期建設保障,胡宇航全程參與。



在沿線所有的跨越施工中,傀儡湖是最特殊的一處。這片6.73平方公里的湖域,是昆山城區最重要的飲用水源地,屬于一級生態保護區和水源保護地。

“若走‘最短路線’,便要跨越水源保護區的南側一角,勢必影響周邊環境。但昆山城區電網密集,想重新規劃一條500千伏的電力通道,也不太可行?!痹缭诹㈨?xiàng)之初,胡宇航便常到傀儡湖附近勘查,又主動請教環保專家,尋求生態保護、工程建設雙贏的辦法。



2019年5月,經過十余次現場踏勘,并和昆山市環保部門協商后,胡宇航與設計人員確定了最終方案:拆除水源保護區東南方向舊有的1基鐵塔,并充分利用原500千伏輸電通道,在傀儡湖東、西岸新建高達154.35米、157.35米的2座鐵塔,同塔架設虞城至玉山4回輸電線路。

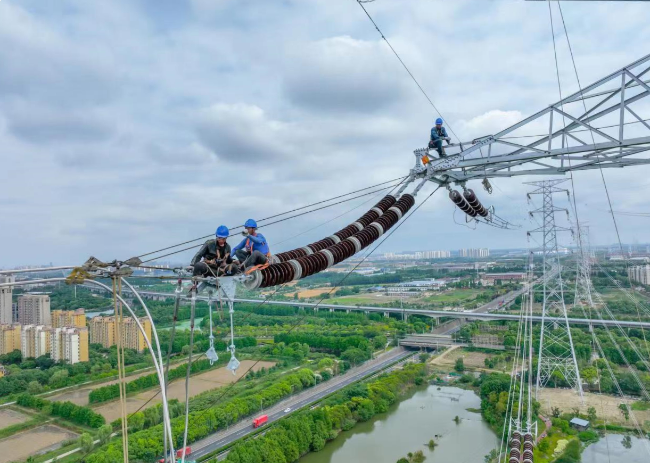

今年6月2日,兩岸鐵塔組立完成后,跨湖施工進入最后的架線階段。此前,在胡宇航和設計人員的提議下,塔身以鋼管組合角鋼作為主材,導線則采用高強度的鋼芯鋁合金絞線?!斑@不僅減小了線弧垂度,還能更好抵御臺風等極端災害天氣,確保線路安全運行?!焙詈秸f。

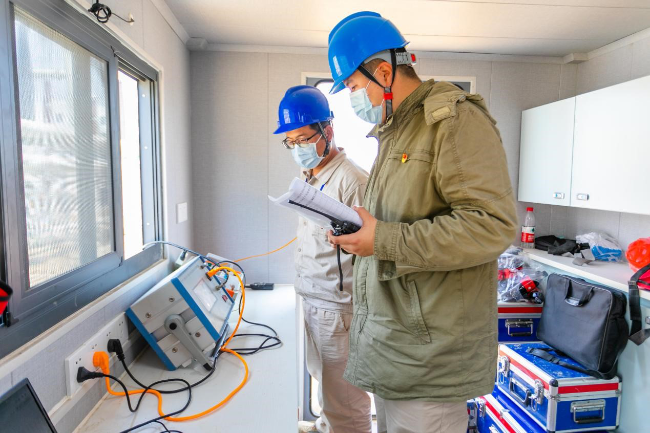

“掛接地棒,試驗結束!”6月16日,在劉詠飛領銜指揮下,±800千伏虞城換流站550千伏GIS交流耐壓及局放檢測試驗全部完成。從3月初進駐站內開始,為了這項關鍵試驗,劉詠飛帶領的團隊已堅守現場108天。

劉詠飛介紹,這項俗稱“打耐壓”的試驗,通過對550千伏GIS設備施加740千伏的電壓并保持1分鐘,觀察其整體絕緣性能,排查潛在的絕緣缺陷隱患,是設備投運前最重要、最有效的試驗項目之一。



虞城換流站GIS設備量是普通特高壓站的3至4倍,分支母線總長接近25公里。一次試驗從準備到完成,往往持續4個小時。為保證現場人員安全,試驗需要等其他參建人員離場后進行。11時至13時的午休時間,往往成為劉詠飛準備試驗的最佳時段。

耐壓試驗對安全距離要求較高,劉詠飛每天都會根據現場電氣、土建等的施工進度,滾動更新試驗計劃,并在全站平面圖上畫出GIS試驗帶電范圍和安全圍欄范圍,提前一天告知各參建單位。



“打耐壓”并非總是一帆風順,如果設備無法耐受740千伏電壓而發生擊穿放電,就要用“聽診器”來定位故障。傳統的超聲波定位裝置,存在安裝不便、信號干擾等缺點。在本次耐壓試驗啟動前,劉詠飛帶著團隊,研制了一種新型的“智慧耳”電力聲紋故障定位系統。

“通過架設在GIS各氣室處的陣列式聲學傳感器,我們可以遠程監測并診斷GIS擊穿后的聲學信號,不到10分鐘即可定位到擊穿放電點所在氣室,及時通知設備廠家開蓋檢查處置?!眲⒃侊w介紹,新型定位系統的現場拆裝效率較原來提高2倍,同時可有效排除干擾信號,極大提升了定位準確性。

整個試驗期間,劉詠飛團隊共計采用52種不同方式,對550千伏GIS設備開展了146次耐壓考核。劉詠飛說,這也刷新了4年來,他連軸轉“打耐壓”的紀錄。

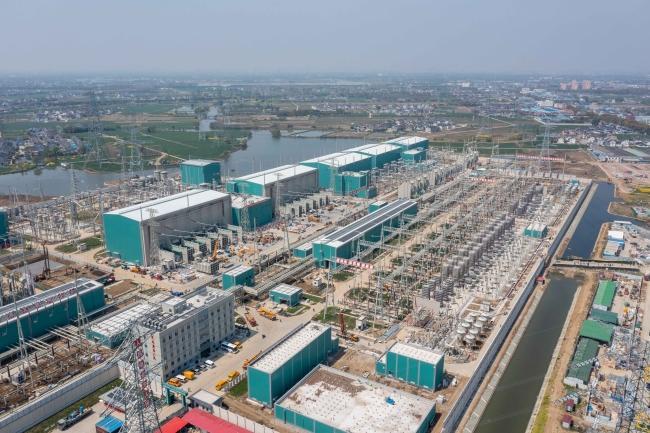

2021年9月27日,±800千伏虞城(姑蘇)換流站內,隨著歷時半年的考古發掘工作結束,全站的土建施工也進入了高峰期。對于負責虞城換流站政處工作的樊世通來說,一顆懸著的心終于落了地。

7個月前,在±800千伏虞城(姑蘇)換流站500千伏構架位置,施工人員發現了一處疑似古墓?,F(xiàn)場立即暫停施工,并設置了保護措施。

“這在我參與的工程中,還是第一次遇到這樣的事!”樊世通自2019年起開始從事工程建設政處協調工作,得知這個消息,他迅速上報當?shù)匚奈镏鞴懿块T。

一邊是文物保護,一邊是國家重點工程,二者如何權衡?樊世通和蘇州市考古所、常熟市文物局反復溝通,尋求周全的解決辦法。經過9次討論會,各方最終決定,采用“文物挖掘分批驗收”辦法,除勘探到疑似文物的重點區域外,其余區域正常施工。



4月12日起,考古工作人員進駐虞城換流站。經過為期1個月的勘探,在500千伏GIL區和2處500千伏濾波器場地均發現疑似古墓,并于6月初開始考古發掘。除了發掘現場嚴加保護外,站內各處仍舊有序施工。

那些天,樊世通每天駐守現場,跟蹤發掘、施工進度。在他與文物部門的溝通爭取下,現場考古人員由30人增派至49人。在外圍地帶開挖等前期工作中,樊世通協同現場施工人員,盡可能為考古隊提供設備、人力支持。

“按常規辦法,要等所有文物挖掘結束,并通過一次性驗收后才能繼續施工,我們創造性采用分批驗收的辦法,既保護了文物,又保證了施工的連續性,相比傳統方法‘?dāng)D’出了約2個月的工期,兩全其美?!狈劳ㄕf。



就在文物勘探、發掘進行的同時,5月,蘇州境內11回白鶴灘入蘇配套500千伏送出線路也陸續開工建設。這些配套工程的政處和屬地保障重任,同樣落在樊世通肩上。他隨身攜帶的工作本上,記錄著每一天的任務清單:辦理合規性手續、完成塔基政處、推進林地審批手續、處理廠房拆遷事宜……每天都有至少20條任務需要他完成。

2021年“十一”假期前,虞城換流站考古發掘工作結束,并通過省、市文物專家驗收??粗@些地下出土的文物,再看向如火如荼建設中的虞城站,樊世通感到,自己正站在歷史與未來的交匯之處。(張薔 顧詩瑞 孫雅雯 陳亮 孫婷
