迎峰度夏保供時⑧|無錫:精準發力 強網消缺 確保電網平穩度峰

發布日期: 2022-08-02



7月21日凌晨1時,受雷雨天氣影響,無錫市羊尖工業園區10千伏奧美線配變發生故障。“如果按照傳統停電作業方式進行搶修,整條線路上5個高壓用戶、7個居民小區都會受到影響?!眹W無錫供電公司配電分公司帶電作業三班班長鄒國良介紹。該公司當即決定連夜帶電搶修,并于凌晨4時成功為線路復電。

近期,隨著疫情得到有效控制、一系列穩經濟政策陸續落地,無錫用電需求逐步恢復。再加上酷暑高溫天氣,無錫電網負荷迅速攀升。對此,無錫供電公司依據地區電網運行情況和氣候特點,全力克服疫情影響,精準發力,補強升級電網,拾遺消缺治理,強化應急準備,全力確保無錫電網從容度夏、平穩度峰。

加速項目建設 提升供電能力

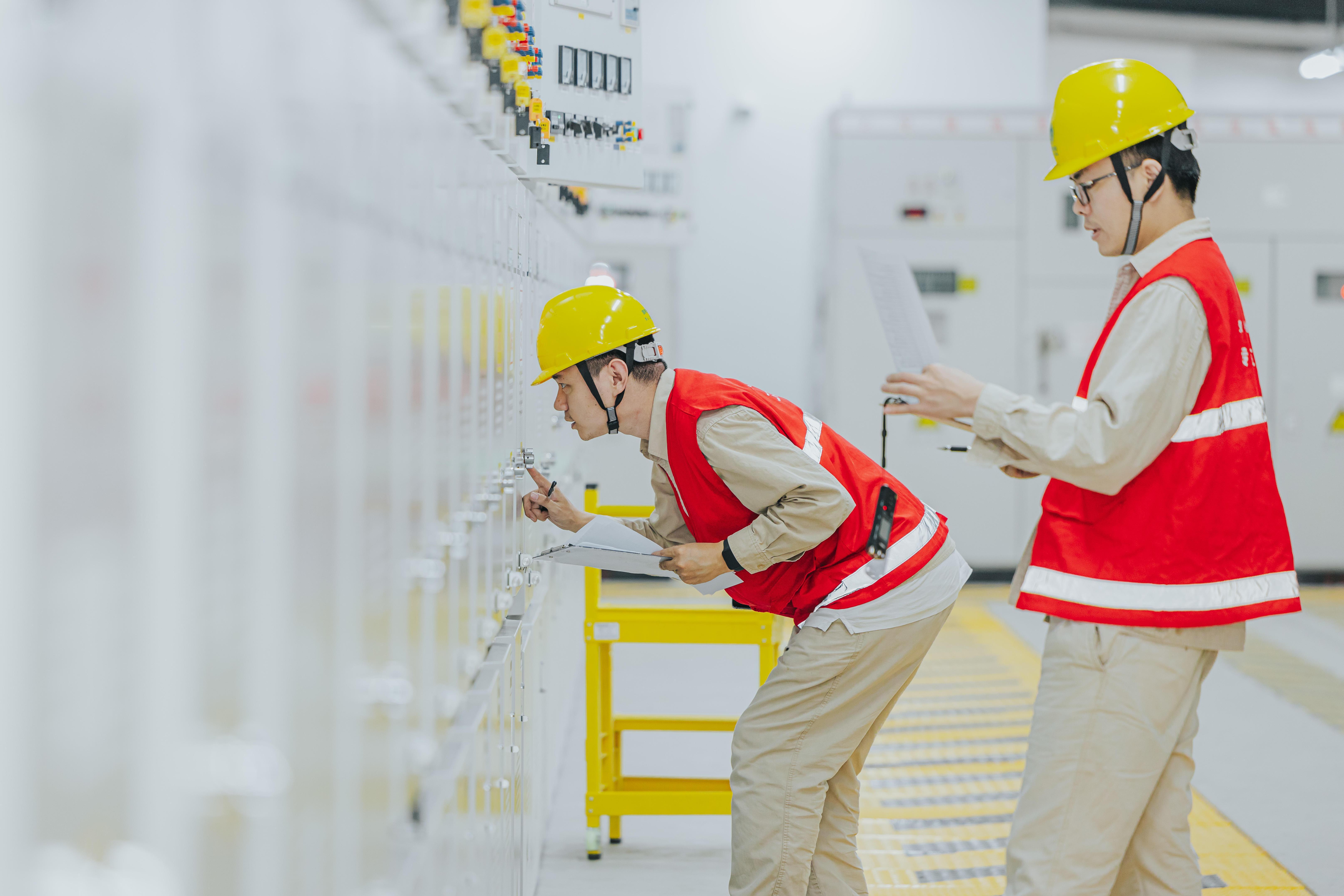

7月28日,無錫供電公司變電運維中心金匱運維班班員周炳毅來到110千伏春雷變電站,開展主變本體及有載呼吸器呼吸情況的專項檢查。作為無錫供電公司迎峰度夏主網工程之一,該站于6月27日正式投運。

今年上半年,無錫遭遇多輪疫情沖擊,導致人員、物資流動受限,無錫供電公司主配網迎峰度夏工程都受到了不同程度的影響。“在將安全放在首要位置的前提下,我們加大各個條線的統籌協調力度,優化工程建設期間的電網停電方案和運行方式,并深化關鍵設備和關鍵環節的管控,逐步將滯后的工期趕了上來?!睙o錫供電公司建設部主任繆立恒介紹。

無錫供電公司變電運維中心員工在110千伏春雷變投運當天開展倒閘操作。

為確保項目按期投運,無錫供電公司還充分利用了機械化作業、工廠化預制等技術,壓縮單體項目建設時長。

高壓電纜智能敷設系統是無錫供電公司運用機械化作業加速項目建設進度的手段之一。7月26日,該系統設備載體運抵即將開工的無錫220千伏揚紅線改造工程現場。據項目負責人袁克雷介紹,高壓電纜智能敷設系統由控制臺、電纜展放機、輸送機等設備組成,設備上裝有大量高精度傳感器,可實時監測敷設時電纜所受的拉力、側壓力與設備運行狀態等數據,且能夠在數據超出設定的安全值后及時停止敷設并報警。

6月中旬,高壓電纜智能敷設系統首次應用于無錫220千伏溪岸線7號至15號桿遷改工程。“傳統電纜敷設作業對施工人員的技術和經驗要求很高,且發生故障時難以及時感知,很可能需要返工排查,作業過程費時費力。依托該系統的數據監測和實時報警功能,電纜敷設作業人員得以精準感知作業情況并及時排查故障,作業效率大大提升,工程工期較原先縮短3天?!痹死妆硎?。

截至7月29日,無錫供電公司已建成投產7項主網工程和191項配網工程,新增變電容量101萬千伏安、輸電線路54千米,為迎峰度夏期間無錫電力穩定供應提供有力支持。

及時消除缺陷 守好電網安全

7月22日,無錫供電公司變電運檢中心按計劃完成了110千伏墻門變站內設備的紅外測溫工作。這標志著該中心對轄區204座變電站進行的第一輪站內設備“地毯式”摸排圓滿結束。

今年5月起,無錫供電公司全面加強設備運行維護工作,落實紅外、局放等帶電檢測安排,對全市輸配電線路、變電站、環網柜等實施“地毯式”巡查?!?月下旬以來,我們已累計開展帶電檢測8200余站(線)次,砍伐或修剪重點關注輸電通道內超高樹木5萬余棵,及時發現并消除設備隱患50處?!睙o錫供電公司變檢中心電氣試驗技術專職蔣頔介紹。針對污染源較多區域輸電線路可能出現的污閃問題,該公司輸電運檢中心在全市發電廠、水泥廠、化工廠等污染源較多區域設置了45處監測點,定期組織取樣測試,評估輸電線路污穢水平,對污穢指數超標的線路絕緣子及時進行清掃或更換。

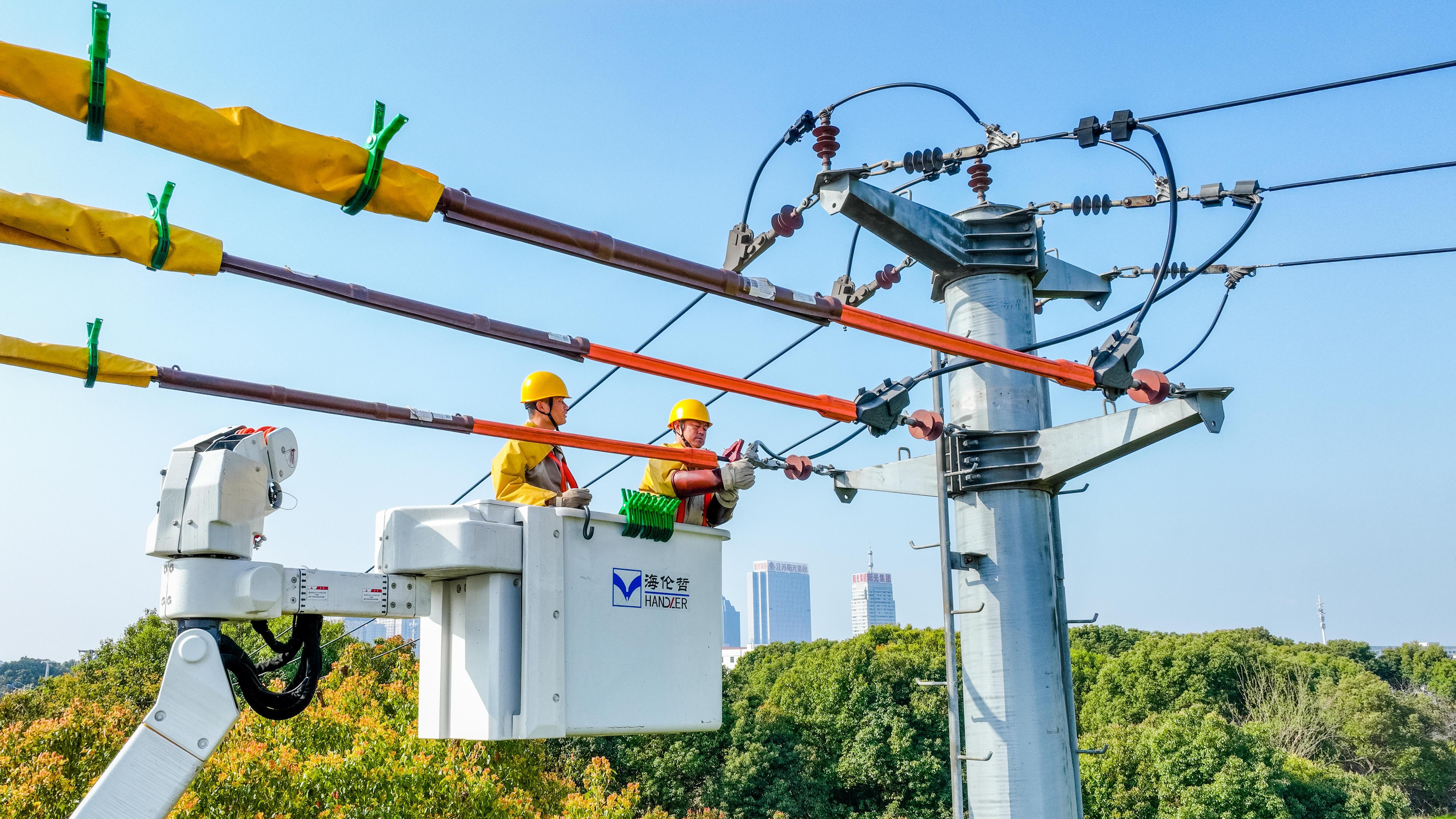

無錫供電公司不停電作業中心工作人員開展帶電線路消缺。

預防為主,防消結合。除開展全面巡視排查安全隱患、加大設備維護力度外,如何在線路發生故障時提高響應和快速處置能力,也是無錫供電公司在迎峰度夏期間的重要發力點之一。

6月底,無錫疫情突然爆發,全市中高風險區域進入封控或管控狀態。為保障全市工業用戶生產不受影響、居民用電安全可靠,無錫供電公司供電服務指揮中心結合新一代設備資產精益管理系統(PMS3.0),以數字化手段開展中壓故障主動搶修。

針對疫情期間,搶修人員難以進入封控地區作業這一問題,無錫供電公司還推出了“遠程視頻連線+故障智能會診”不見面搶修模式?!皩τ诜饪匦^(qū),我們首先與報修客戶進行遠程視頻連線,指導客戶排除故障,”該公司城區供電服務中心低壓班班長繆益新介紹,“若遇到疑難問題,搶修人員再根據防疫規定,穿戴好防護裝備,在得到屬地社區許可后進入居民樓開展搶修?!?/p>

筑牢防汛堤壩 強化應急響應

7月27日下午,無錫供電公司東港業務所臺區經理尤堅鋒、朱彥陽來到新巷村南聯閘排澇站。二人對站內的線路、開關、漏電保護器等供電設備進行了仔細檢查,并針對機泵房內各種防護措施、警示標志等與排澇站負責人進行安全交底,確保惡劣天氣下防汛排澇泵站運轉正常。

無錫地區夏季雷暴雨天氣多發,防汛形勢較為嚴峻。為全力保障迎峰度夏期間防汛防災各項工作有序開展,無錫供電公司自4月下旬起統籌加強汛期應急管理和極端天氣防范,科學提升防汛能力,構建應急聯動機制,確保突發事件響應迅速、處置有效。

工作開展以來,該公司提前排查及整改各類防汛設施,加強對變電站排水通道、設備“五箱”及低洼桿塔、配變的檢查維護,累計發現輸變配電各專業防汛隱患115處,目前均已完成治理。加強排查的同時,該公司還強化防汛應急搶修管理,安排16個中壓搶修網點、73個低壓搶修網點總計685余人駐點搶修,并配備180輛搶修車、150臺配變等物資。

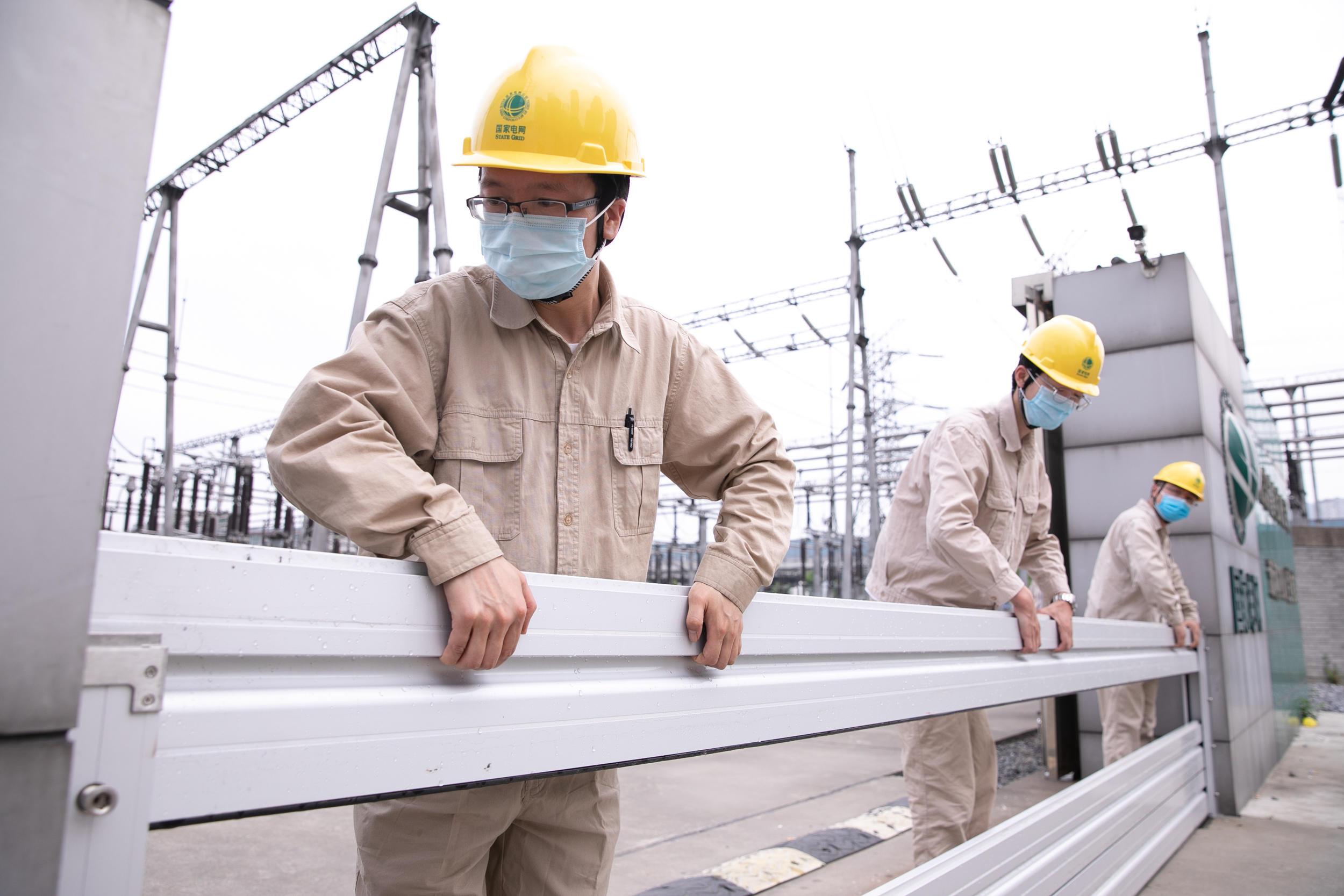

無錫供電公司變運中心員工在220千伏雙河變加裝防汛擋板。

臺風、暴雨天氣還會對城市地下站所的安全穩定運行造成威脅。7月21日,該公司新吳公司大客戶經理惠華新對此前安裝水位監測裝置的地下站所進行二次巡視。“我們以智慧監測手段強化‘技防’,在全市范圍內地勢低洼有倒灌風險的1250個地下站房安裝了水位監測裝置,一旦水位過高,裝置就能及時報警,便于我們及時趕至現場處置?!睙o錫供電公司設備部配電專職朱欣榮介紹。

在通過“技防”手段強化地下站所安全,采取嚴密監控措施的同時,該公司積極探索“人防”手段,加強“網格化+大數據+鐵腳板”建設。無錫供電公司各供電服務中心與轄區小區物業建立溝通機制,利用微信群及時交流,并通過在小區張貼防汛告知書、開展防汛知識宣講等方式加強社區防汛宣傳。
